如何改造这个6KV开关柜?读一个字!
项目背景
坐标:湖南长沙
湖南发电有限公司是一家大型火力发电企业。6kV配电室30台伊顿真空断路器,由于开关异常现象和柜体机构老化,给机组安全运行带来了一些隐患。因此,有必要对开关柜进行适应和重构。用ABB VD4断路器替代原大全伊顿NVU12断路器,更换新的接地开关,柜体内的金属板和铜排进行改造。这个项目的建设花了很长时间,持续了35天。
项目难度
项目能否成功实施需要从五个方面着手:人、物、机、法和环境。如果他们中的任何一个有问题,这个项目肯定会出错。由于江苏远离长沙,本工程的难点主要在于:一方面人员调动困难,需要寻找合适的施工队伍;另一方面,施工设备不齐全,缺少交接试验设备和材料运输设备。
施工设备解决方案:
对缺少的施工设备和技术人员进行分类,通过租赁、采购等方式实施工具化,确保工程的顺利进行。
项目过程

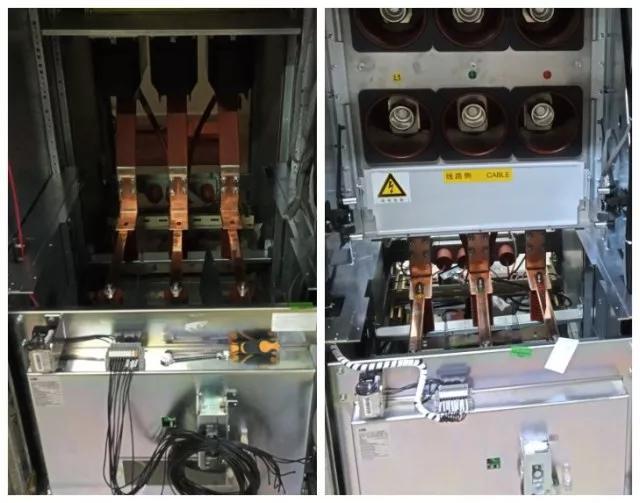

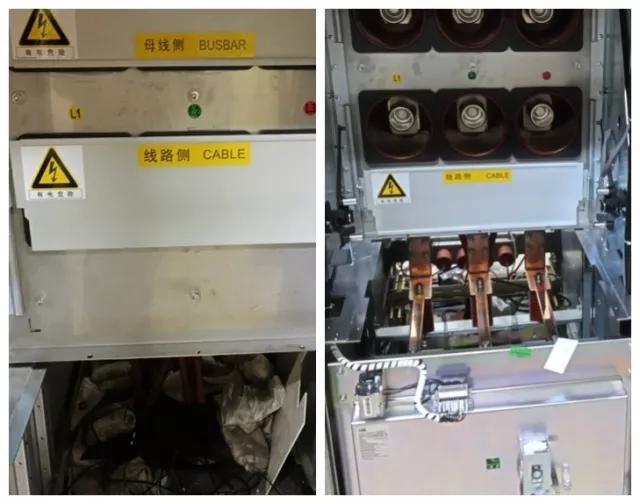

在第一批施工期间,工程人员按照ABB提供的安装说明进行操作。首先,安装挖土机卡车,然后安装接触箱板。地面切割车安装后需要安装接触箱板时,施工人员无处站立(被地面切割车挡住),接触箱板较重,需要两三个人移动。这增加了安装难度,接触箱板的安装时间可达2小时以上。
在第一批作业中,工程师发现工序调整可以方便施工人员的操作,提高施工效率。在与ABB技术沟通后,我们同意修改施工程序。
在第二和第三批施工中,改变了施工程序。首先,安装接触箱板。由于下面没有接地车,施工人员站立空间大,施工方便。每个触头盒板的安装时间减少到1小时以内,大大提高了工作效率,便于施工。
项目经验的小型分享
在本项目中,虽然在人员、材料、机械、法律和环境五个方面遇到了许多困难,但通过各种渠道很好地解决了问题,确保了项目的整体进度和质量。因此,在现场服务之前,电气工程师需要从五个方面做好充分的准备和各种应急预案。当现场服务有困难时,电气工程师也应想方设法解决。
在日常工作中,电气工程师需要加强他们的综合解决能力和管理能力。
